Минску обещают артезианскую воду к 2025 году – посмотрели, как идет стройка

Ольга Савицкая
Совсем скоро водоснабжение столицы должно полностью перейти на артезианскую воду. Но успеют ли закончить проект в установленные сроки?
Минску обещают артезианскую воду к 2025 году – посмотрели, как идет стройка
Фото: Павел Русак / Tochka.by

Примерно треть населения Минска, проживающая в двух самых густонаселенных районах, получает воду из поверхностных источников. У остальных горожан из кранов течет артезианская.

По планам, к 2025 году такая привилегия станет доступна всем жителям столицы.

Дело в том, что Фрунзенский и Московский районы тоже переведут на артезианские источники водоснабжения.

До конца реализации проекта – меньше года. Успеют ли воплотить задуманное и как продвигается масштабная стройка, Tochka.by спросила у директора "Гордостроя" Сергея Панева.

Водный баланс

Вода во Фрунзенский и Московский районы, поступающая из поверхностных источников, нуждается в серьезной обработке дезсредствами и в целом соответствует нормам.

Но в других районах минчане получают артезианскую воду без дополнительной очистки.

Артезианская вода – подземные источники, которые находятся под давлением в глубоких пластах и могут самопроизвольно подняться на поверхность без помощи насоса. Обладает высоким качеством и чистотой, так как прошла естественную фильтрацию сквозь породы. Обычно залегают на глубине от 60 до 1000 метров.


Пока водозаборы "Вицковщина", "Фелицианово", "Островы" обеспечивают юго-восточную часть города (Лошицу, Чижовку, Серебрянку), а вскоре охватят полгорода. Подземных источников хватит – их мощности расширят за счет бурения новых скважин и углубления уже действующих.

"Сегодня производственные мощности завязаны на глубине скважин 100–150 м. Мы собрали все установки по республике, чтобы сделать глубоководные скважины, углубим их до 300 м, до уровня артезианских вод. Готовность на этой очереди строительства – более 85%", – рассказывает Сергей Панев.

Эти водозаборы находятся в 15–30 км от Минска. Чтобы доставить воду до кранов в домах, понадобится проложить примерно 90 км труб, а со всей технической разводкой – свыше 120 км. Проект охватывает территорию Минского, Пуховичского, Дзержинского и часть Узденского районов.

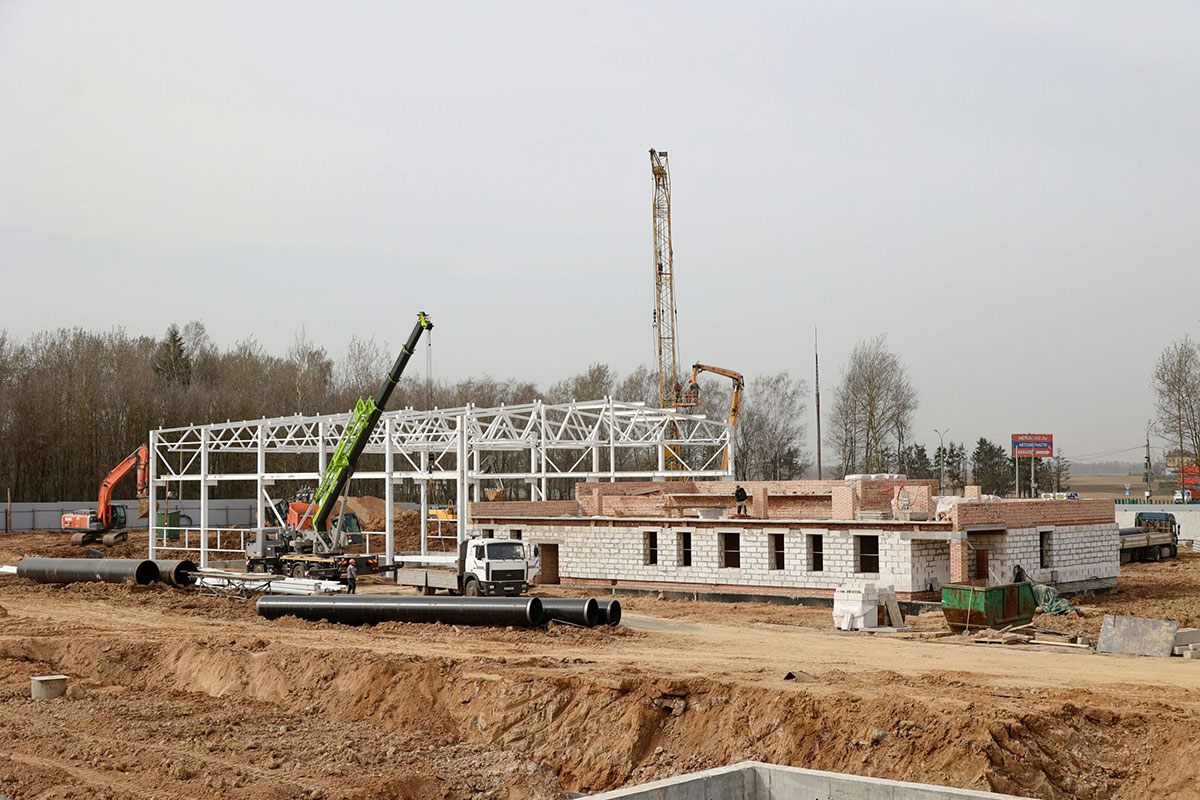

Грандиозная стройка

Дополнительные сложности: Минск сегодня и так насыщен инженерными коммуникациями. Проложить новые нужно так, чтобы не создать перебои в существующих.

Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by

"Копали бестраншейным способом – подземные проходки, проколы, микротоннели. Были такие участки, которые мы такими методами проходили и по 600 м. Чтобы не перекапывать благоустроенную территорию со всей инфраструктурой, железную дорогу, шли буропроходческой установкой", – объясняет руководитель "Гордостроя".

Местами приходилось работать на глубине до 8 м. Строители говорят, что использовали практически метростроевские технологии.

Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by
Фото: Павел Русак / Tochka.by

Возводится свыше сотни скваженных насосов, более 50 трансформаторных подстанций. Нужны и новые резервуары воды больших объемов, а также перекачивающие станции.

Плюс сопутствующая инфраструктура: станции обезжелезивания, обеззараживания, очистные. Объект называют грандиозным – ничего подобного еще не реализовывали.

Но самая сложная часть, по словам строителей, еще впереди – пусконаладочные работы. Сейчас уровень готовности близится к 70%, идет закупка оборудования.

Фото: Павел Русак / Tochka.by

Фото: Павел Русак / Tochka.by

Здесь, правда, повлияли санкции: европейское к нам теперь не завезешь. Нашли выход – поставят из России, Китая. На качестве, уверяют, не скажется.

Старт масштабному проекту был дан в районе ул. Курчатова – сейчас здесь вовсю работает техника. Строят большую насосную станцию, три резервуара.

Фото: Павел Русак / Tochka.by

Фото: Павел Русак / Tochka.by

"Как это будет работать? В «Островах» тоже есть резервуар. Там воду чистят, обезжелезивают, потом она придет в резервуар на Курчатова, уже очищенная. Насосная станция будет распределять ее на город. Комплекс большой", – проводят экскурсию рабочие.

Фото: Павел Русак / Tochka.by

Срок сдачи проекта – начало 2025 года. Обещают успеть.
